Jak złożyć wniosek o przyłączenie do sieci gazowej dla Ochotniczej Straży Pożarnej (OSP)

Proces przyłączenia do sieci gazowej wymaga spełnienia określonych procedur i złożenia odpowiednich dokumentów. Poniżej przedstawiono szczegółowy przewodnik, jak Ochotnicza Straż Pożarna (OSP) może złożyć wniosek do PGNiG myORLEN sp. z o.o. (dawniej PGNiG Obrót Detaliczny sp. z o.o.) w celu uzyskania dostępu do paliwa gazowego.

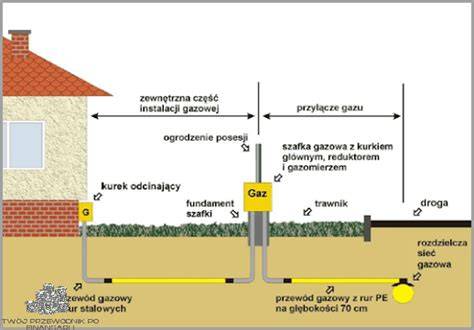

Schemat etapów procesu przyłączenia do sieci gazowej

Proces przyłączenia do sieci gazowej - Ogólny zarys

myORLEN sp. z o.o. (dawniej PGNiG Obrót Detaliczny sp. z o.o.) pośredniczy w procesie przyłączenia do sieci gazowej, oferując sprzedaż paliwa gazowego Klientom grupy przyłączeniowej B podgrupy I1. Działania myORLEN sp. z o.o. mają na celu ułatwienie przeprowadzenia procesu przyłączenia do sieci gazowej z upoważnienia Klienta.

  • Klienci grupy przyłączeniowej B podgrupy I1 to podmioty deklarujące odbiór paliwa gazowego w ilości nie większej niż 10 m³/h gazu ziemnego wysokometanowego lub do 25 m³/h gazu ziemnego zaazotowanego.
  • Pracownicy myORLEN pomagają w wypełnianiu wymaganych wniosków i udzielają porad.
  • Wypełnienie wniosku o określenie warunków przyłączenia do sieci gazowej i złożenie go za pośrednictwem myORLEN sp. z o.o. jest gwarancją sprzedaży paliwa gazowego oraz podstawą do zawarcia umowy o przyłączenie do sieci gazowej ze spółką gazownictwa (operatorem systemu dystrybucyjnego), jeśli zachodzi taka konieczność.

Kiedy należy wystąpić z wnioskiem o określenie warunków przyłączenia?

OSP powinna wystąpić z wnioskiem o określenie warunków przyłączenia do sieci gazowej w następujących przypadkach:

  • Budowa lub rozbudowa sieci gazowej, np. budowa nowego przyłącza gazowego (gdy OSP planuje budowę nowego obiektu).
  • Budowa lub rozbudowa instalacji gazowej (gdy istnieje już przyłącze gazowe), np. rozbudowa istniejącej instalacji gazowej o nowe odbiorniki gazowe, takie jak gazowy kocioł, podgrzewacz wody, kuchenka gazowa lub inne urządzenia.

Etap 1: Złożenie wniosku o określenie warunków przyłączenia do sieci gazowej

Pierwszym krokiem jest pobranie i złożenie odpowiedniego wniosku.

Wymagany wniosek

Należy pobrać Wniosek o określenie warunków przyłączenia dla podmiotu grupy przyłączeniowej B podgrupy I, którego urządzenia, instalacje i sieć będą przyłączane do sieci dystrybucyjnej i który będzie odbierać gaz ziemny wysokometanowy w ilości nie większej niż 10 m³/h albo gaz ziemny zaazotowany w ilościach nie większych niż 25 m³/h.

Wymagane załączniki do wniosku

Do składanego Wniosku o określenie warunków przyłączenia do sieci gazowej należy załączyć:

  • Plan zabudowy lub szkic sytuacyjny określający usytuowanie obiektu OSP, w którym będą używane przyłączane urządzenia, instalacje lub sieci względem istniejącej sieci, usytuowanie sąsiednich obiektów oraz propozycję lokalizacji punktu wyjścia z systemu gazowego. Warunek ten spełnia aktualna mapa sytuacyjna terenu do celów informacyjnych w skali 1:500, 1:1000 lub 1:2000, uwzględniająca aktualny stan rozgraniczenia działek. Na mapie należy zaznaczyć proponowaną lokalizację szafki gazowej lub kotłowni gazowej.
    • Uwaga: Odbiorcy, którzy posiadają doprowadzone do budynku paliwo gazowe, nie muszą załączać mapy sytuacyjnej terenu do celów informacyjnych lub opiniodawczych.
  • Upoważnienie dla myORLEN sp. z o.o. (dawniej PGNiG Obrót Detaliczny sp. z o.o.), którego celem jest wsparcie OSP w procesie przyłączenia do sieci gazowej poprzez złożenie wniosku u Operatora Systemu Dystrybucyjnego, uzyskiwanie informacji dotyczących procesu przyłączenia oraz odbioru dokumentów powstałych w przedmiotowych procesach.

Dodatkowe informacje we wniosku

  • Jeżeli wniosek dotyczy wydania warunków przyłączenia dla nowo budowanego przyłącza gazowego, należy w nim określić preferowany moment zawarcia umowy o przyłączenie do sieci gazowej: jednocześnie z otrzymanymi warunkami przyłączenia lub w terminie późniejszym, planowanego terminu rozpoczęcia poboru paliwa gazowego.
  • W przypadku, gdy wnioskodawca deklaruje chęć zawarcia umowy o przyłączenie do sieci gazowej niezwłocznie po otrzymaniu warunków przyłączenia, powinien również dostarczyć pełnomocnictwo do podpisania umowy o przyłączenie do sieci gazowej (gdy umowa jest podpisywana przez osobę trzecią) - oryginał lub kopia potwierdzona za zgodność z oryginałem przez osobę zaufania publicznego (np. notariusza, radcę prawnego, adwokata), lub niepotwierdzona kopia, jeśli pełnomocnictwo zostało udzielone w formie aktu notarialnego.

Sytuacja OSP nieposiadającej tytułu prawnego

OSP nieposiadająca tytułu prawnego do nieruchomości / obiektu / lokalu, do którego ma być doprowadzone paliwo gazowe, może złożyć również wniosek o określenie warunków przyłączenia do sieci gazowej, w którym zaznacza opcję zapytania o możliwość przyłączenia do sieci gazowej. W takim przypadku do składanego wniosku należy załączyć aktualną mapę sytuacyjną terenu do celów informacyjnych z zaznaczonym miejscem odbioru paliwa gazowego.

Wsparcie i składanie wniosku

Pracownicy Biur Obsługi Klienta są przygotowani, aby pomóc w wypełnieniu wniosku. Dokładne wypełnienie wniosku, podanie wszystkich wymaganych informacji oraz dołączenie niezbędnych dokumentów jest gwarancją rozpatrzenia kompletnego wniosku przez spółkę gazownictwa (operatora systemu dystrybucyjnego). Wypełnione wnioski wraz z załącznikami można złożyć osobiście lub wysłać pocztą na adres właściwego Biura Obsługi Klienta. Wypełnić i złożyć wniosek może również osoba pisemnie upoważniona przez OSP, posiadająca pełnomocnictwo, którego oryginał pozostaje w Biurze Obsługi Klienta.

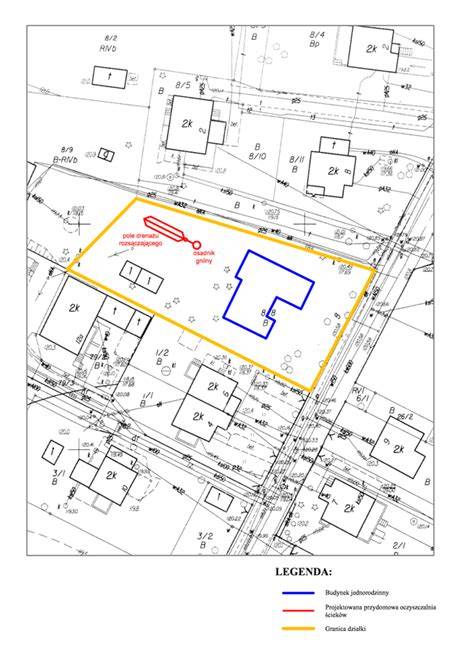

Mapa sytuacyjna z zaznaczoną proponowaną lokalizacją szafki gazowej

Etap 2: Otrzymanie warunków przyłączenia

Po złożeniu wniosku spółka gazownictwa analizuje możliwości przyłączenia.

Terminy i ważność

Jeżeli istnieją techniczne i ekonomiczne warunki dostarczania paliwa gazowego, spółka gazownictwa (operator systemu dystrybucyjnego) wydaje warunki przyłączenia do sieci gazowej w terminie nie dłuższym niż 30 dni dla podmiotu grupy przyłączeniowej B podgrupy I. Dokument ten potwierdza istnienie technicznej możliwości przyłączenia potencjalnego Klienta do sieci gazowej. W warunkach przyłączenia spółka gazownictwa określa okres ich ważności, nie krótszy niż 30 dni.

Co należy zrobić po otrzymaniu warunków?

W wyznaczonym terminie należy:

  • Zawrzeć umowę o przyłączenie do sieci gazowej (jeśli zachodzi taka konieczność).
  • W przypadku budowy lub rozbudowy instalacji gazowej zgłosić organowi administracji architektoniczno-budowlanej wykonywanie robót budowlanych związanych z budową instalacji gazowej lub uzyskać decyzję o pozwoleniu na budowę, jeśli tego wymagają obowiązujące przepisy prawa i prowadzić inwestycję zgodnie z przepisami Prawa budowlanego.

Informacje zawarte w warunkach przyłączenia

Warunki przyłączenia do sieci gazowej informują m.in. o:

  • Miejscu przyłączenia urządzeń, instalacji lub sieci oraz ich parametrach technicznych.
  • Parametrach technicznych przyłącza do sieci dystrybucyjnej.
  • Minimalnym i maksymalnym ciśnieniu dostarczania i odbioru paliwa gazowego.
  • Wymaganiach dotyczących układu pomiarowego oraz miejscu jego zainstalowania.
  • Mocy przyłączeniowej.
  • Miejscu rozgraniczenia własności systemu dystrybucyjnego spółki gazownictwa i instalacji, urządzeń lub sieci podmiotu przyłączanego.

Co, jeśli minie termin ważności warunków?

Jeżeli minie termin ważności warunków przyłączenia do sieci gazowej, a OSP nie zawarła umowy o przyłączenie do sieci gazowej (jeśli zachodziła taka konieczność) lub nie uzyskała stosownej decyzji o pozwoleniu na budowę / rozbudowę instalacji gazowej, to ponownie musi się zwrócić z wnioskiem o określenie warunków przyłączenia do sieci gazowej.

Zmiana warunków przyłączenia

Zmiana warunków przyłączenia możliwa jest tylko poprzez złożenie do spółki gazownictwa nowego wniosku o określenie warunków przyłączenia. W przypadku zmiany uwarunkowań pracy systemu dystrybucyjnego spółka gazownictwa określa nowe warunki przyłączenia bez konieczności złożenia przez podmiot przyłączany nowego wniosku o przyłączenie.

Odbiór warunków przyłączenia

Warunki przyłączenia do sieci gazowej można odebrać osobiście w Biurze Obsługi Klienta lub otrzymać pocztą na wskazany adres do korespondencji.

Negatywne rozpatrzenie wniosku

W przypadku gdy spółka gazownictwa nie rozpatrzy pozytywnie wniosku o określenie warunków przyłączenia do sieci gazowej, oznacza to, że w chwili obecnej nie ma możliwości dokonania przyłączenia (np. brak sieci gazowej w pobliżu). Odroczenie pozytywnej decyzji następuje np. do momentu pozyskania odpowiedniej liczby odbiorców paliwa gazowego.

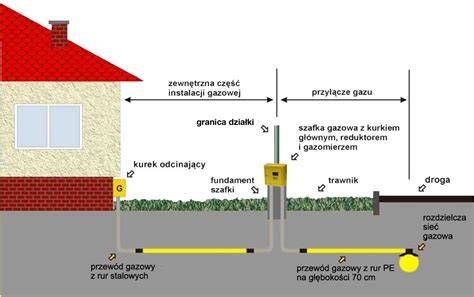

Ilustracja przedstawiająca przyłącze gazowe do budynku OSP

Etap 3: Złożenie wniosku o zawarcie umowy o przyłączenie

Złożenie wniosku o zawarcie umowy o przyłączenie do sieci gazowej jest konieczne, gdy OSP we wniosku o określenie warunków przyłączenia do sieci gazowej wybrała opcję zawarcia umowy o przyłączenie w terminie późniejszym.

Wymagany wniosek i załączniki

Wypełnienie wniosku o zawarcie umowy o przyłączenie do sieci gazowej i jednoczesne złożenie go za pośrednictwem myORLEN sp. z o.o. jest gwarancją sprzedaży paliwa gazowego Klientom grupy przyłączeniowej B podgrupy I oraz podstawą do zawarcia umowy o przyłączenie do sieci gazowej ze spółką gazownictwa (operatorem systemu dystrybucyjnego).

Do składanego wniosku należy załączyć:

  • Pełnomocnictwo do podpisania umowy o przyłączenie do sieci gazowej (gdy umowa jest podpisywana przez osobę trzecią) - oryginał lub kopia potwierdzona za zgodność z oryginałem przez osobę zaufania publicznego (np. notariusza, radcę prawnego, adwokata) lub niepotwierdzona kopia, jeśli pełnomocnictwo zostało udzielone w formie aktu notarialnego.
  • Upoważnienie dla myORLEN sp. z o.o., którego celem jest wsparcie OSP w procesie przyłączenia do sieci gazowej poprzez złożenie wniosku u Operatora Systemu Dystrybucyjnego, uzyskiwanie informacji dotyczących procesu przyłączenia oraz odbioru dokumentów powstałych w przedmiotowych procesach.

Dokładne wypełnienie wniosku i podanie wszystkich wymaganych informacji oraz dołączenie niezbędnych dokumentów jest gwarancją rozpatrzenia kompletnego wniosku przez spółkę gazownictwa. Wypełniony wniosek wraz z załącznikami można złożyć osobiście lub wysłać pocztą na adres właściwego Biura Obsługi Klienta.

Etap 4: Podpisanie umowy o przyłączenie do sieci gazowej

Przyłączenie do sieci dystrybucyjnej następuje na podstawie umowy o przyłączenie, po spełnieniu przez OSP wymagań określonych przez spółkę gazownictwa (operatora systemu dystrybucyjnego) w warunkach przyłączenia do sieci dystrybucyjnej. Umowa o przyłączenie stanowi dla spółki gazownictwa oraz dla OSP podstawę do rozpoczęcia realizacji prac projektowych i budowlano-montażowych oraz ich finansowania przez strony na warunkach w niej określonych.

Co zawiera umowa o przyłączenie?

Na podstawie wniosku o określenie warunków przyłączenia lub wniosku o zawarcie umowy o przyłączenie do sieci gazowej spółka gazownictwa przygotowuje projekt umowy o przyłączenie do sieci gazowej, o ile istnieją prawne, techniczne i ekonomiczne warunki dostarczania paliwa gazowego, wstępnie określone w wydanych warunkach przyłączenia do sieci gazowej. Projekt umowy OSP może odebrać osobiście w Biurze Obsługi Klienta lub otrzymać pocztą na wskazany adres do korespondencji. W umowie o przyłączenie do sieci gazowej spółka gazownictwa określa m.in.:

  • Prawa i obowiązki stron, w tym przewidywany termin zawarcia umowy, na podstawie której nastąpi dostarczanie paliwa gazowego do podmiotu.
  • Moc przyłączeniową dla przyłączanego punktu wejścia lub wyjścia.
  • Ilość paliwa gazowego przeznaczonego do odbioru.
  • Okres obowiązywania umowy oraz warunki jej rozwiązania.
  • Odpowiedzialność stron za niedotrzymanie warunków umowy o przyłączenie, w tym za opóźnienie terminu realizacji prac.
  • Termin realizacji przyłączenia.
  • Wysokość opłaty za przyłączenie, kalkulowanej jako 100% rzeczywistych nakładów na realizację przyłączenia.
  • Miejsce rozgraniczenia własności sieci dystrybucyjnej i instalacji OSP.
  • Zakres robót niezbędnych przy realizacji przyłączenia.
  • Wymagania techniczne dotyczące lokalizacji układu pomiarowego i jego parametrów.
  • Warunki udostępnienia nieruchomości należącej do OSP w celu budowy lub rozbudowy sieci niezbędnej do realizacji przyłączenia.

Umowa o przyłączenie do sieci gazowej stanowi podstawę prawną do przyłączenia instalacji OSP do sieci gazowej. Postanowienia umowy przyłączeniowej opierają się na wydanych uprzednio warunkach przyłączenia do sieci gazowej, określających warunki współpracy pomiędzy operatorem a OSP.

Etap 5: Podpisanie umowy kompleksowej na dostawę gazu

W celu zoptymalizowania procesu przyłączenia do sieci gazowej myORLEN sp. z o.o. proponuje swoim Klientom zawarcie umowy kompleksowej dostarczania paliwa gazowego już na etapie zawarcia umowy o przyłączenie do sieci gazowej oraz na etapie realizacji budowy / rozbudowy instalacji gazowej.

  • Zalety: Zawarcie umowy kompleksowej dostarczania paliwa gazowego gwarantuje Klientowi niezwłoczne uruchomienie dostarczania paliwa gazowego po zakończeniu realizacji inwestycji przyłączenia do sieci gazowej przez spółkę gazownictwa (operatora systemu dystrybucyjnego) i po zakończeniu budowy / rozbudowy instalacji gazowej.
  • Obowiązywanie: Umowa kompleksowa dostarczania paliwa gazowego obowiązuje od momentu podpisania. Dostarczanie paliwa gazowego i wyliczanie opłat za pobrane paliwo gazowe będzie następowało z dniem zainstalowania układu pomiarowego, np. gazomierza.
  • Obowiązek zawarcia: OSP budujące instalację gazową w budynku, do którego doprowadzone jest paliwo gazowe, lub rozbudowujące istniejącą instalację gazową o nowe odbiorniki gazowe, po otrzymaniu warunków przyłączenia do sieci gazowej, są zobowiązane do zawarcia umowy kompleksowej dostarczania paliwa gazowego.

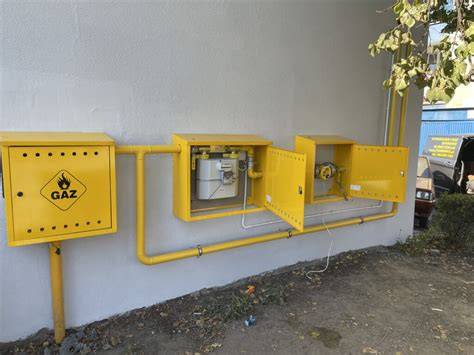

Fotografia gazomierza i elementów instalacji gazowej

Etap 6: Realizacja prac budowlano-technicznych

Na tym etapie, na bazie zawartej umowy, strony realizują inwestycję.

  • Spółka gazownictwa (operator systemu dystrybucyjnego) przystępuje do realizacji procesu przyłączania do sieci gazowej zgodnie z zawartą umową o przyłączenie do sieci gazowej. Przyłączenie realizowane jest w terminie wynikającym z zapisów umowy.
  • OSP:
    • Przygotowuje miejsce do zamontowania kurka głównego lub punktu gazowego (zgodnie z wydanymi warunkami przyłączenia do sieci gazowej i projektem instalacji gazowej).
    • Realizuje budowę instalacji gazowej (od miejsca rozgraniczenia własności systemu dystrybucyjnego) łącznie z zamontowaniem odbiorników paliwa gazowego.

Do budowy / rozbudowy instalacji gazowej i zamontowania odbiorników gazowych niezbędne jest zgłoszenie organowi administracji architektoniczno-budowlanej wykonywanie robót budowlanych związanych z budową instalacji gazowej lub uzyskanie decyzji o pozwoleniu na budowę, jeśli tego wymagają obowiązujące przepisy.

Przed skierowaniem wniosku o wydanie warunków przyłączenia rekomendowane jest złożenie u operatora wniosku o przedstawienie możliwości przyłączenia do sieci. Na podstawie tego wniosku operator przygotowuje informację dotyczącą możliwości przyłączenia w punkcie sieci określonym przez inwestora.

Po złożeniu wniosku o wydanie warunków przyłączenia do sieci gazowej przez inwestora, operator analizuje, czy zachodzą techniczne oraz ekonomiczne możliwości przyłączenia. W przypadku odmowy wydania warunków przyłączenia, inwestor ma możliwość złożenia wniosku o rozpoznanie sprawy do Prezesa URE na podstawie art. 8 Prawa energetycznego. Decyzje Prezesa URE podlegają z kolei zaskarżeniu do Sądu Okręgowego w Warszawie - wydział Sądu Ochrony Konkurencji i Konsumentów, na podstawie art. 30 ust.

JAK ZBUDOWAĆ INSTALACJE GAZOWĄ OD ZERA W 2025. KROK PO KROKU!

Wnioski i formularze do pobrania

Poniżej przedstawiono listę najważniejszych dokumentów, które mogą być potrzebne w procesie przyłączenia do sieci gazowej.

Nazwa pliku Typ pliku
Wniosek o określenie warunków przyłączenia do sieci dystrybucyjnej pdf
Wniosek o zawarcie umowy o przyłączenie do sieci gazowej pdf
Zgłoszenie gotowości instalacji gazowej do napełnienia paliwem gazowym pdf
Oświadczenie o tytule prawnym pdf
Pełnomocnictwo pdf
Pełnomocnictwo szczególne pdf
Oświadczenie Odbiorcy o celu wykorzystania nieruchomości pdf
Oświadczenie o wyborze sprzedawcy rezerwowego pdf
Oświadczenie o wyborze grupy taryfowej pdf
Oświadczenie Odbiorcy o przeznaczeniu paliwa gazowego na potrzeby naliczenia podatku akcyzowego (ujęcie procentowe) pdf
Oświadczenie Odbiorcy o przeznaczeniu paliwa gazowego na potrzeby naliczenia podatku akcyzowego (ujęcie rzeczywiste) pdf
